in viaducto
Avance de obra

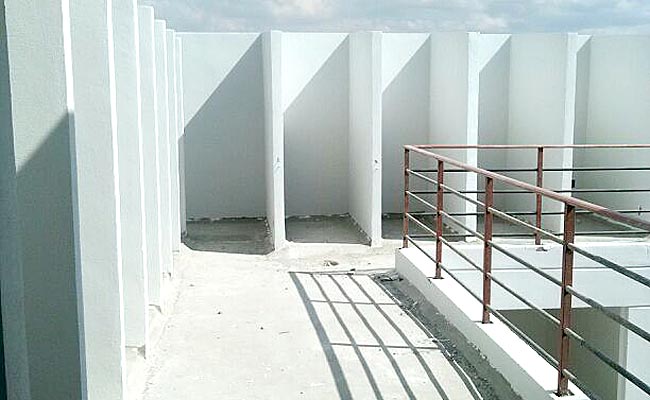

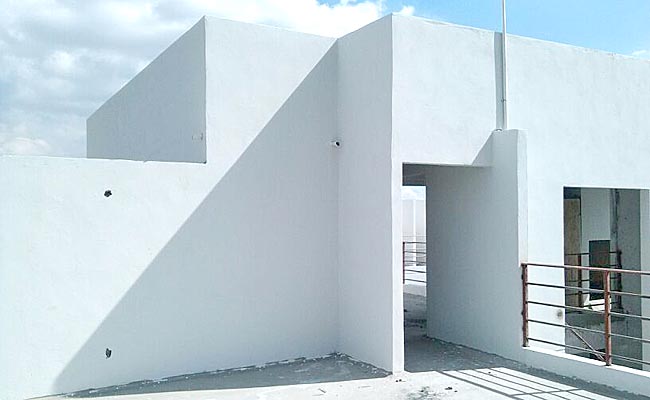

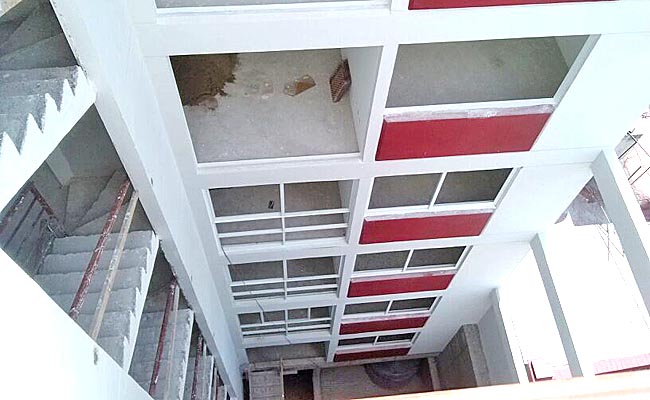

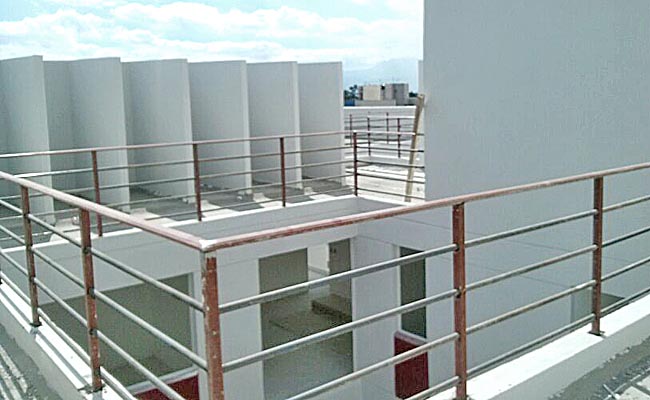

Julio 2013, avance 100%

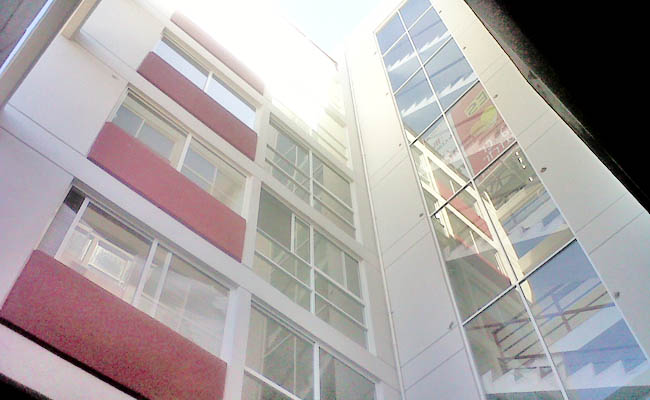

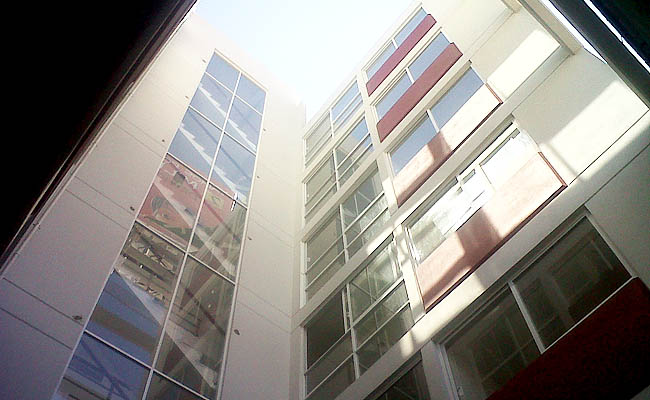

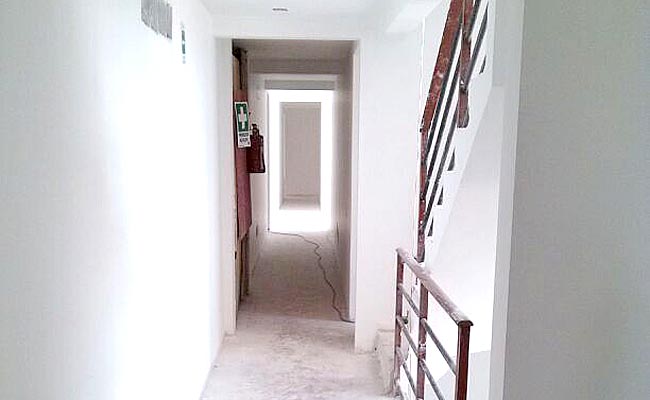

Marzo 2013, avance 90%
Febrero 2013, avance 80%

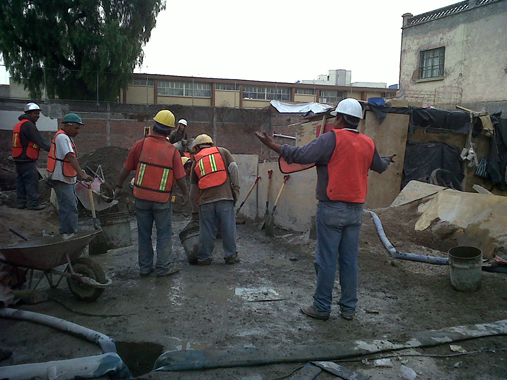

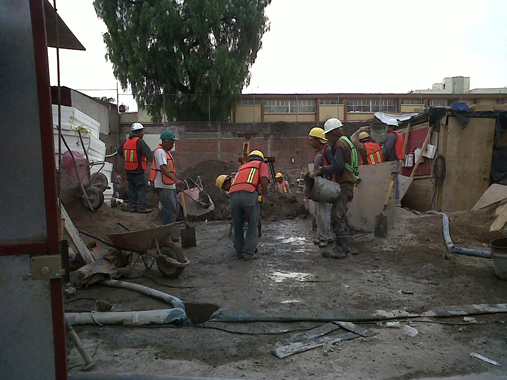

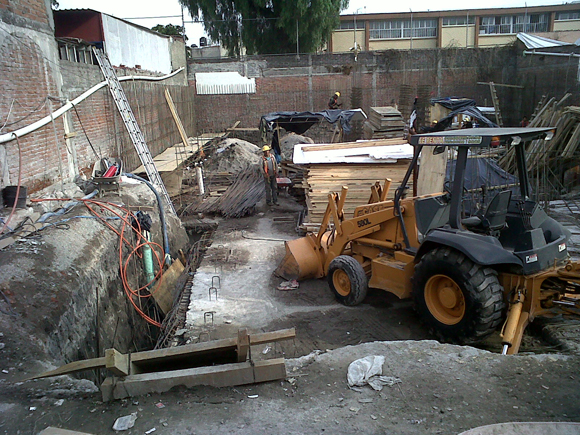

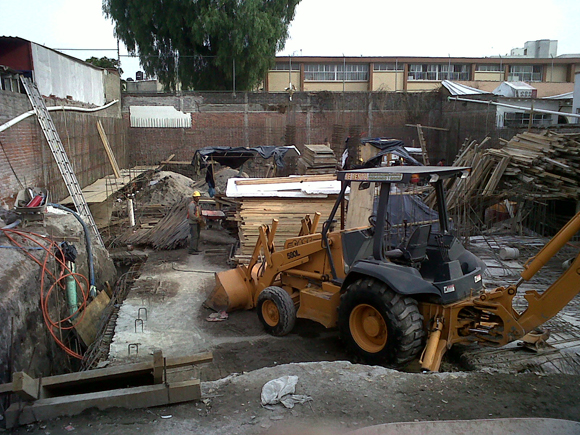

Enero 2013, avance 60%

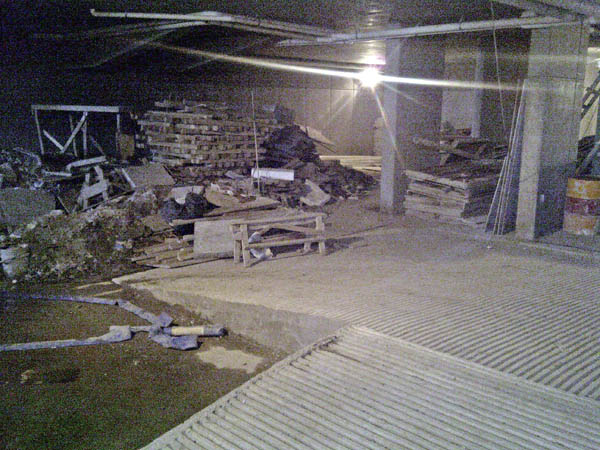

Diciembre 2012, avance 50%
Agosto 2012, avance 40%

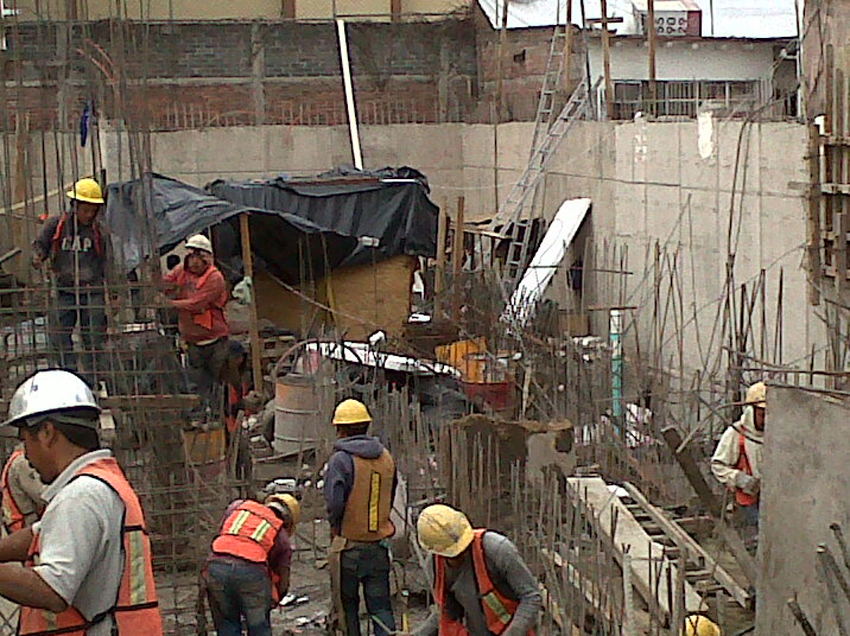

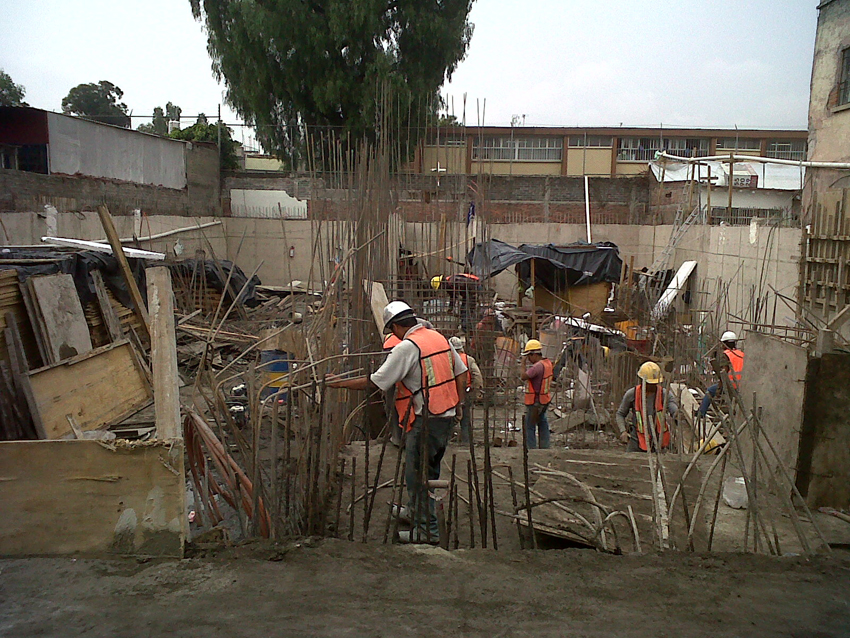

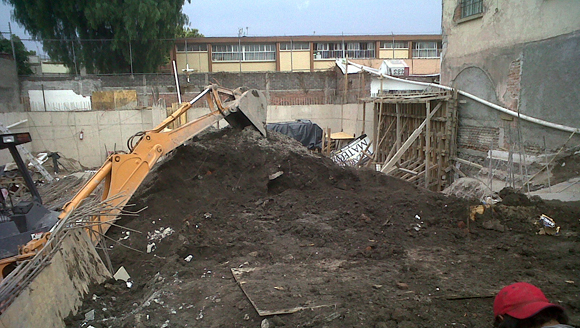

Julio 2012, avance 35%

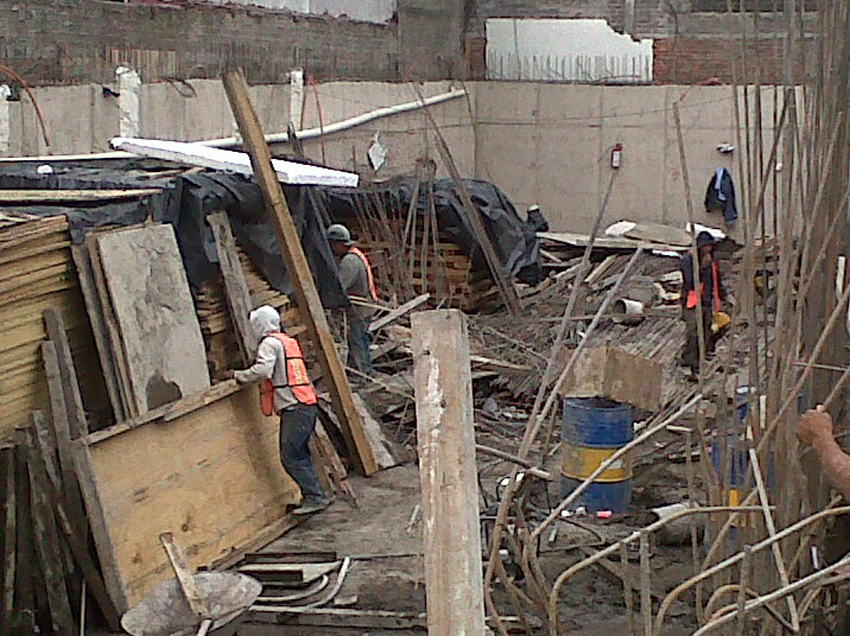

Junio 2012, avance 30%
Mayo 2012, avance 25%
Abril 2012, avance 20%

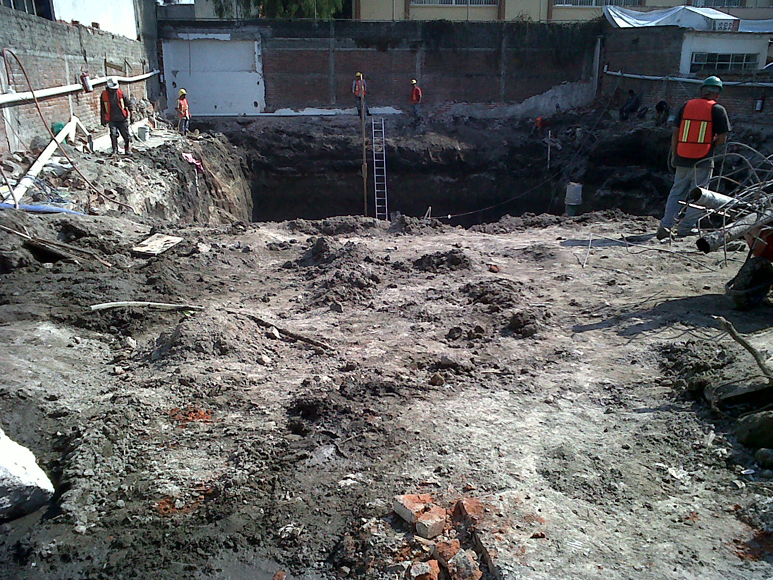

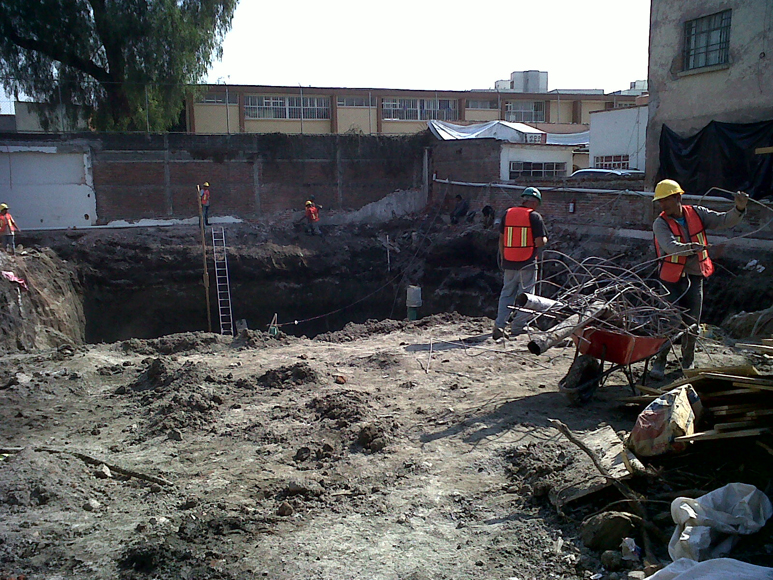

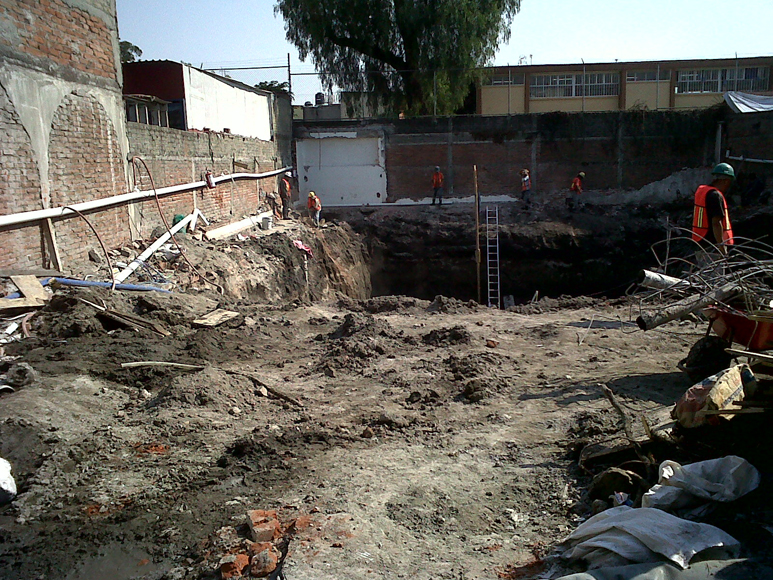

Marzo 2012, avance 15%

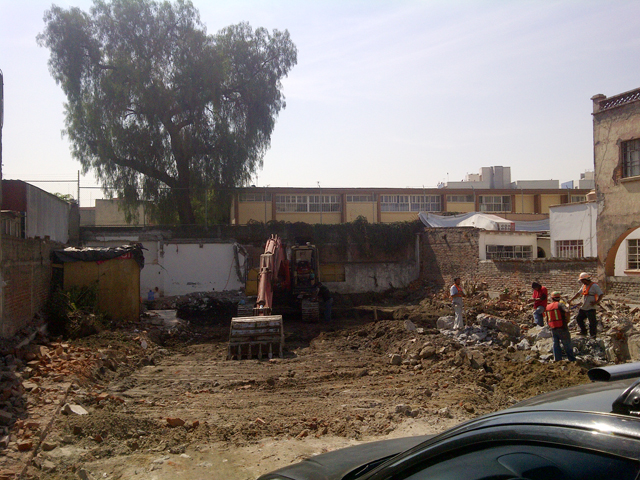

Enero 2012, avance 10%
Diciembre 2011, avance 5%

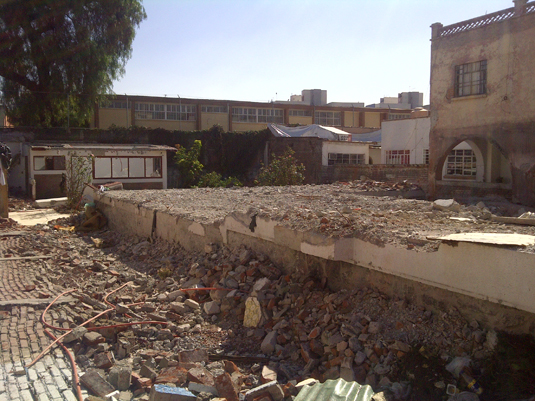

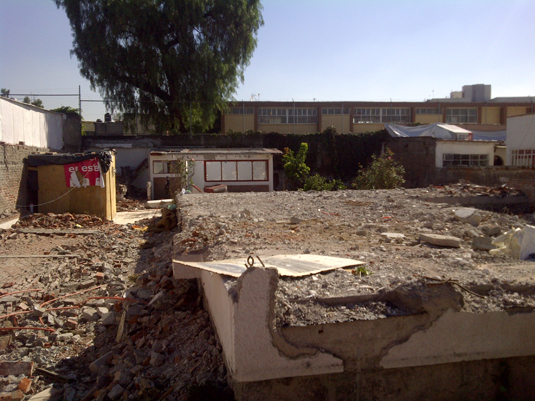

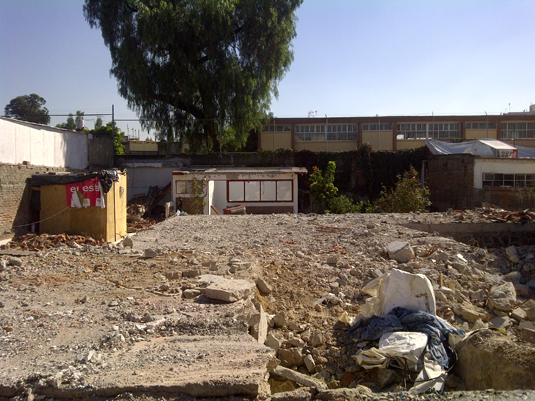

Noviembre 2011, avance 1%
